井下作业中洼38-17-10井封层

作者: 时间:2019-10-08 10:00

    1.基本情况

    1)生产情况

    (1)洼38 -17 -10井位于洼38块东部地区,该井于1998年1月22日射开东三段的14、16、17三个小层,射孔井段1367~1391m,油层厚度17. 0m/3层,注汽1781m³后投产,开采3周期后,累计产油2411t,累计产水1655m³。

    (2) 1999年1月补射层7#、13#小层与原层合采,其中7#小层井段1318.2~1321m,2.8m厚,生产13天后因出砂严重硬卡关井,见表2-50。

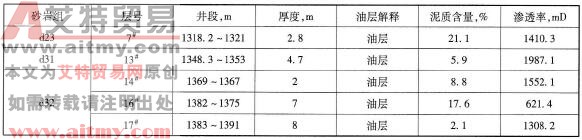

    表2-50    油层数据表

油层数据表

    (3)1999年7月下桥塞单采7#、13#小层,因出水、出砂严重停产,单采周期累计出砂量达到3. 5m³,周期产油27t,周期产水271m³,含水90. 9%。

    (4)分析发现胶结比较疏松,成岩作用差,泥质含量高达21.1%,地层容易出砂;该小层处于水淹区,所以出水。因此,1999年12月对7#小层采用普通注灰封层进行封堵,捞桥塞合采13#、14#、16#、17#四个小层。

    (5)2000年6月至2004年12月期间,配合使用高温固砂、TBS机械防砂技术确保了油井正常生产,生产4个周期,累产油4263t,累产水7747m³,于2004年12月22日硬卡关井。

    2)施工目的

    通过对原封井段进行验漏发现7#小层试压不起,封堵失效,因此决定重上作业封层。根据该井生产历史,单一的水泥注灰封堵,受地层水等因素的影响,封堵效果差。因此采用三步式油井封层技术,以解决单一封堵不能解决的深度、密度、强度等要求。

    3)三步式封层的工艺原理

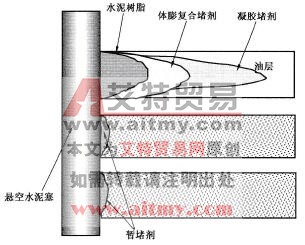

    首先用凝胶类复合堵剂抑制地层水影响等问题,再用无机颗粒体膨复合堵剂解决密度问题,提高地层挤注压力。从而形成具有一定耐压耐高温的胶链体,最后挤入水泥树脂等高强度的硬性堵剂,满足封层压力,增加近井地带的封堵强度,同时保护深部堵剂免受注汽高温高压的侵袭而破胶。把套管、水泥、地层之间凝为一体形成有效的封堵屏障,从而控制砂、水的影响,如图2-50所示。

三步式封层原理示意图

    图2-50    三步式封层原理示意图

    2.监督要点

    由该井施工设计可分析本井施工重点在验漏、封堵、试压这三大部分,因此特别要注意以下几个环节:

    (1)检查验漏封隔器确保完好。

    (2)验漏、试压管柱下井前要认真检查油管螺纹,油管下井前要认真涂抹螺纹密封脂。

    (3)验漏、封堵管柱下井前严格采取三人三次丈量,管柱累计长度误差不大于0.02%。

    (4)水泥车打压前对井口使用的油压表、套压表进行校核,保证压力表准确度和灵敏度。

    3.过程监督

    依据本井的封层方案,2005年3月11日开始组织施工,采取旁站式监督。

    (1)施工监督计划。

    ①质量标准监督。

    a.施工队伍应具有封层施工资质,施工设备应满足封层的要求。

    b.施工应有地质设计、工艺设计和施工设计,并严格执行设计、审核、批准三级审批制度。

    c.施工所用原材料、井下工具的各项技术指标应满足施工设计要求。

    d.检查封层管柱记录,要求数据准确,并按设计要求完成。

    ②施工监督。

    a.严格按照施工设计要求及质量标准进行检查,如需改变施工工序,必须由设计单位出补充设计。

    b.查入井药剂是否合格,有无技术评价报告及地层配伍性实验报告。

    c.核实封层管柱记录是否准确。

    d.监督施工全过程(过程监督要点没写清)。

    ③资料录取监督:封层方式;封层管柱结构及深度;封堵层位、井段;各种堵剂名称、用量及特性;泵压;前置液用量;顶替液用量;反洗液名称;反洗泵压及深度;候凝时间及深度;刮管套管深度。主要施工参数见表2-51。

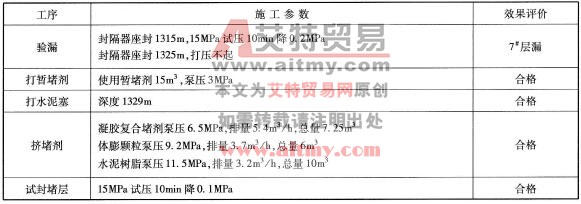

    表2-51    主要施工参数统计

主要施工参数统计

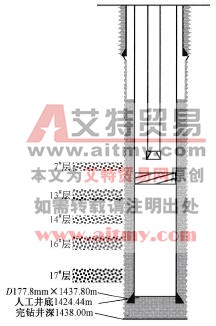

    (2)下验漏封隔器找出漏点,(1318~1321m)进一步证实原挤灰封堵层漏,如图2-51所示。

    (3)挤暂堵剂、打水泥塞(1329~1424. 4m)保护目的采油层段1348.4~1391m。

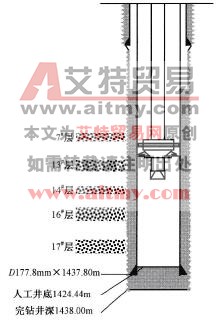

    (4)下挤药管柱,挤入复合堵剂和高强度水泥树脂堵剂进行封堵,如图2-52所示。

封隔器找漏管柱结构图

    图2-51    封隔器找漏管柱结构图

 挤复合堵剂管柱示意图

    图2-52    挤复合堵剂管柱示意图

    (5)下螺杆钻钻灰至1325m,对封堵层段试压15MPa合格后继续钻灰至1424. 4m。

    (6)封隔器卡在1327. 5m,注汽2400m³后投产。

    (7)施工效果:洼38-17-10井于2005年4月14日注汽2400. 7m³后开井,目前日产油7. 8t,日产水7.6t,含水49%,生产150.7天未检泵,周期累计产油1168t,累产水1222m³,施工效果显著。

    4.案例提示

    (1)本井作业地下情况清楚、作业目的明确,使用的工艺技术成熟。

    (2)作业监督有详细的计划,施工要点突出。在施工全过程进行有效监督,确保作业成功。
