18564280928
1.基本情况
1)基础数据

油层套管D139. 7mm×3446. 88m,水泥返高2021m³,人工井底2974. 91m,油层数据见表2-15。
表2-15 油层数据表
2)作业目的

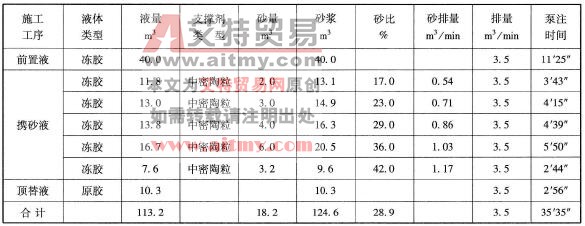

要求对该井进行压裂,压裂井段见表2-15,设计压裂泵主程序见表2-16。
表2-16 加砂压裂泵注程序表
注:平衡压力根据现场施工情况进行调整。
2.监督要点
(1)检查施工方是否具备施工资质及施工条件,所需工具型号及耐压参数、施工突发情况预案准备情况以及HSE防范设备是否齐全好用。
(2)监督压裂管柱及工具下井质量。
(3)要有乙方提供的支撑剂单项性能检测报告、压裂液及有关添加剂性能检测报告、支撑剂导流能力评价实验数据、现场水样检测报告。
(4)在施工中要密切关注压裂施工数据,主要包括施工时间、前置液量、携砂液量、顶替液量、施工排量、砂量、砂比、施工压力、破裂压力、停泵压力等。
(5)施工中要监督施工曲线记录是否完全。
(6)检测整个压裂过程,发现有砂堵迹象,及时采取措施,避免管柱砂卡事故。
3.过程监督
开始压裂。具体参数见表2-17,压裂管柱结构如图2-14所示。
表2-17 现场施工数据表
施工初期曲线正常,破裂压力41MPa,排量3.6m³/min,打完前置液40m³后,延伸压力26~30MPa,于11mim开始加砂,初始砂比13%,压力28MPa,后逐渐提升砂比至19%,加砂至20min时,发现压力缓升,检查各设备无异常,至21min压力开始陡升至50MPa,立即停泵。

压裂曲线如下图2-15所示。
26min时重新启泵,单车排量0.4m³/min,压力瞬时升到30MPa,经各单位讨论认为油管已被砂堵死。
决定直接反洗,反洗时压力20MPa,反洗阀打开,压力升到24MPa时,油管开始返液,返出压裂液约6m³,压裂砂0.5m³。在后期洗井过程中又连续2次出现油管砂堵现象,决定直接作业起管,起管时负荷250kN,正常解封。
压裂砂堵的原因主要是砂比增加过快,没有按照设计要求的加砂程序进行操作,导致地层过早砂堵。

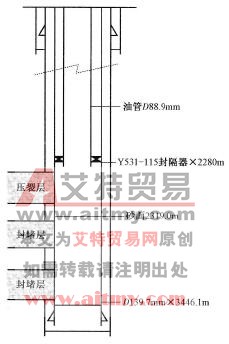

图2-14 压裂管柱结构
图2-15 压裂曲线
4.案例提示
(1)加强储层认识,对薄层的井,为了避免压裂事故,事先完善油层打开程度,优化方案设计。
(2)在压裂过程中,坚持旁站监督形式。对于该种压裂管柱要时刻关注套管溢流情况并迅速做出判断,及时组织处理,防止事故恶化。
(3)在施工遇到复杂问题时,必须科学分析和总结事故发生的真正原因才能有针对性采取措施,从而进一步采取防治措施。
(4)现场监督在抓施工质量的同时必须掌握相关化学药剂知识,提高综合分析判断能力。
