欢迎来到济宁和利隆机电设备有限公司官网!

服务热线

18564280928

联系我们

电话:18564280928
手机:18564280928
邮箱:admin@baidu.com
地址:山东济宁鱼台县北环路西首
当前位置:主页 > 新闻资讯 > 行业新闻 >

行业新闻

井下作业中徐深18井开工检查

作者: 时间:2019-10-08 10:00

    1.基本情况

    1)概况

    徐深18井位于松辽盆地东南断陷徐东斜坡带上。该井是一口高温、高压、深层气井。由于其地层为火成岩的特殊性,在试气过程中需多次压井,并进行射孔压裂,施工工艺复杂。为了满足工艺要求,必须应用配套的地面设备和井下工具,例如三相分离器等。为了保证施工质量,必须严格按照施工设计进行开工前的准备。

    2)试气目的

    第C1-1层,营城组86 Ⅰ、86Ⅱ号层,射孔井段分别为3633.0~3627. 0m和3665.0~3657. 0m。测试求流体性质、地层压力、温度和产能。

    3)试气施工工序

    试气施工工序为:立校井架→安装KQS105/78型采气树四通→安装井口封井器→封井器全封试压→下入通洗井管柱至距人工井底2~3m→洗井→实探人工井底→采气树、井筒、封井器(半封)试压→起出通、洗井管柱→下入MFE (Ⅰ)射孔测试联作管柱至预定井段→校深→调整位置→坐封→环空加压点火→按地质要求工作制度测试→压井→起出测试管柱→汇报资料→下步措施。

    2.监督要点

    开工检查,作为全部施工监督过程的重点。

    3.过程监督

    按照大庆油田有限责任公司规定深井气井实行三级开工检查许可制度,持有开工许可证才可施工。徐深18井开工检查验收内容如下所述。

    (1)设计及制度检查,见表1-3。

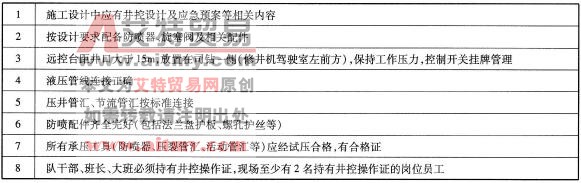

    表1-3    设计及制度检查

设计及制度检查

    (2)井控工作检查,见表1-4。

    表1-4    井控工作检查

井控工作检查

    (3)游动与提升系统检查,见表1-5。

    表1-5    游动与提升系统检查

游动与提升系统检查

    (4)井架系统检查,见表1-6。

    表1-6    井架系统检查

井架系统检查

    (5)井场与营区用电检查,见表1-7。

    表1-7    井场与营区用电检查

井场与营区用电检查

    (6)现场标准化要求检查,见表1-8。

    表1-8    现场标准化要求检查

现场标准化要求检查

    (7)现场HSE设备及物资检查,见表1-9。

    表1-9    现场HSE设备及物资检查

现场HSE设备及物资检查

    (8)环境保护检查,见表1-10。

    表1-10    环境保护检查

环境保护检查

    (9)修井机安装检查,见表1-11。

    表1-11    修井机安装检查

修井机安装检查

    (10)监督过程发现问题。

    在该井开工检查过程中,共发现五处不合格。

    ①井控器液控箱不在司钻一侧,且距井口不足20m。

    ②燃烧坑放空出口未装120°弯头。

    ③SJ120修钻两用机排气管水箱内液面未达到水箱高度的2/3。

    ④压井管汇与采气树连接管汇未做软保护。

    ⑤井场3人佩戴的安全帽已过期。

    现场开出整改通知单,要求施工队伍立即整改,在整改合格后方可施工。整改通知单由整改负责人详述整改过程后签字,并附于开工许可证后,本井方可开井施工。

    4.案例提示

    (1)检查监督过程中,必须以标准为纲,以设计为依据,以安全生产为基础,以质量和施工的顺利完成为最终目标。

    (2)作为一名监督员必须具备丰富的专业知识,才能在监督过程中不出现错误的指导、错误的判断,保证施工顺利进行和最终圆满完成。

(作者稿费要求:需要高清无水印文章的读者3元每篇,请联系客服,谢谢!在线客服:艾特贸易网客服为您服务
