井下作业中西10-7井分注

作者: 时间:2019-10-08 10:00

    1.基本情况

    1)基本数据及生产情况

    西10 -7为一口注水井,自2004年6月投注以来,吸水剖面反映层间吸水差异较大,共射开7个层,上部主吸水层吸水量占全井的100%,下部基本不吸水。

    油层套管:D139. 7mm×3225. 35m;人工井底:3225. 35m;生产井段:3125.6~3218. 4m;套管接箍位置3196. 0m,3206. 0m。

    2)作业目的

    地质方案设计要求采取一级两段分注措施,分注的目的是控制上部16、17、18、19号层,加强下部23、24、25号层。具体情况见表1-21。

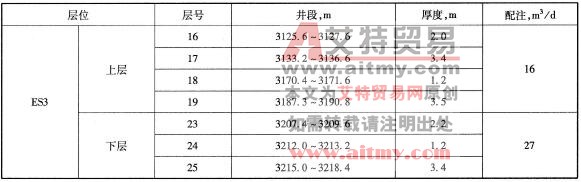

    表1-21    注水井分层及配注情况

注水井分层及配注情况

    3)作业内容

    (1)通井、刮削洗井。

    (2)要求下入一级两段分注工艺管柱如图1-33所示,并完井。

    2.监督要点

    (1)由于上层吸水情况极好,完井时要观测井筒液位,控制封隔器、配水器的实际承压情况,避免超高压引起井下事故。

    (2)避免球棒上下承受压差过大,造成球棒捞不起的问题发生。

    (3)井筒液面较深,避免下钻时封隔器中途坐封现象。

    (4)为保证配水量的准确性,完井后,进行先期注水,待压力稳定后,再进行水嘴调配。

    3.过程监督

    1)井筒准备

    起出原井管柱。通井、刮削洗井。

    2)下分注管柱

    分注管柱组成(自上而下):油管+乙级空心配水器+防顶油管锚+ Y341 - 115封隔器(卡点3201±1m)+D30mm球座+喇叭口。

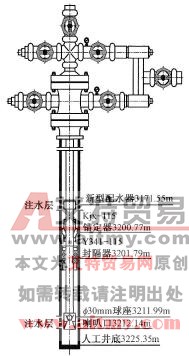

西10-7井分注管柱结构示意图

    图1-33    西10-7井分注管柱结构示意图

    3)坐封封隔器

    该井井口无溢流,判断地层压力低,液面不在井口。坐封封隔器时要注意坐封压力的调整,而且要用泄压球棒坐封,防止球棒上下压差造成起不出球棒。

    管柱下入预定深度后,上提管柱1. 03m,用试井车下入D33 mm泄压球棒密闭管柱,泵车开始向油管打水,共打入3. 2m3。计算井内液面在1059m左右,Y341 - 115封隔器要求坐封压力为15~18MPa,地面坐封压力应调整为5~8MPa即满足封隔器坐封的要求。

    其后地面正打压2MPa,稳压5min,继续打压至8MPa,稳压10min,缓慢放压,然后下放管柱,观察悬重减少76kN,锚定成功。

    验封:先提起D33 mm泄压球棒,正打压10MPa,压力稳定,套管没有返水现象,验封合格。

    4)先期投注

    用试井车分别起出D33mm泄压球棒、乙级死芯子,装井口,敞开注水,一段时间压力稳定后,进行下一步投捞调配。

    4.案例提示

    这是一次成功的案例,表现在对三个方案有全面了解,对井下情况和下井管柱结构心中有数,在监督方案中对可能出现的问题有相应预案,重点工序在现场。
